年初以來,指揮部緊緊圍繞“三爭三拼、六大趕超”行動目標,以黨建進工地為引領,以寧波市安標化工地創建和立功競賽活動為載體,全力做好疫情防控和復工復產,狠抓工程質量安全進度,超額完成年度目標任務,確保工程質量、安全零事故。

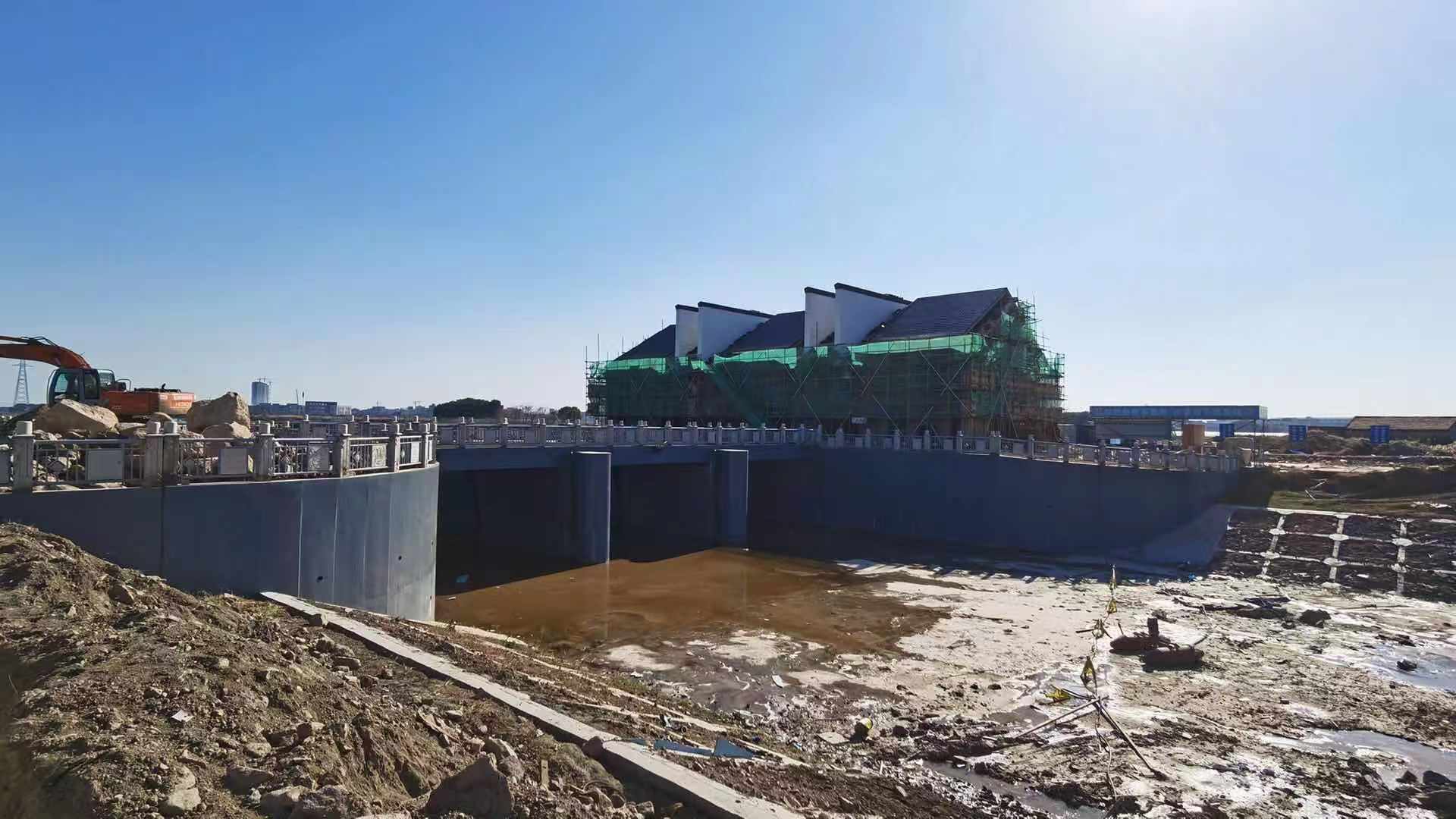

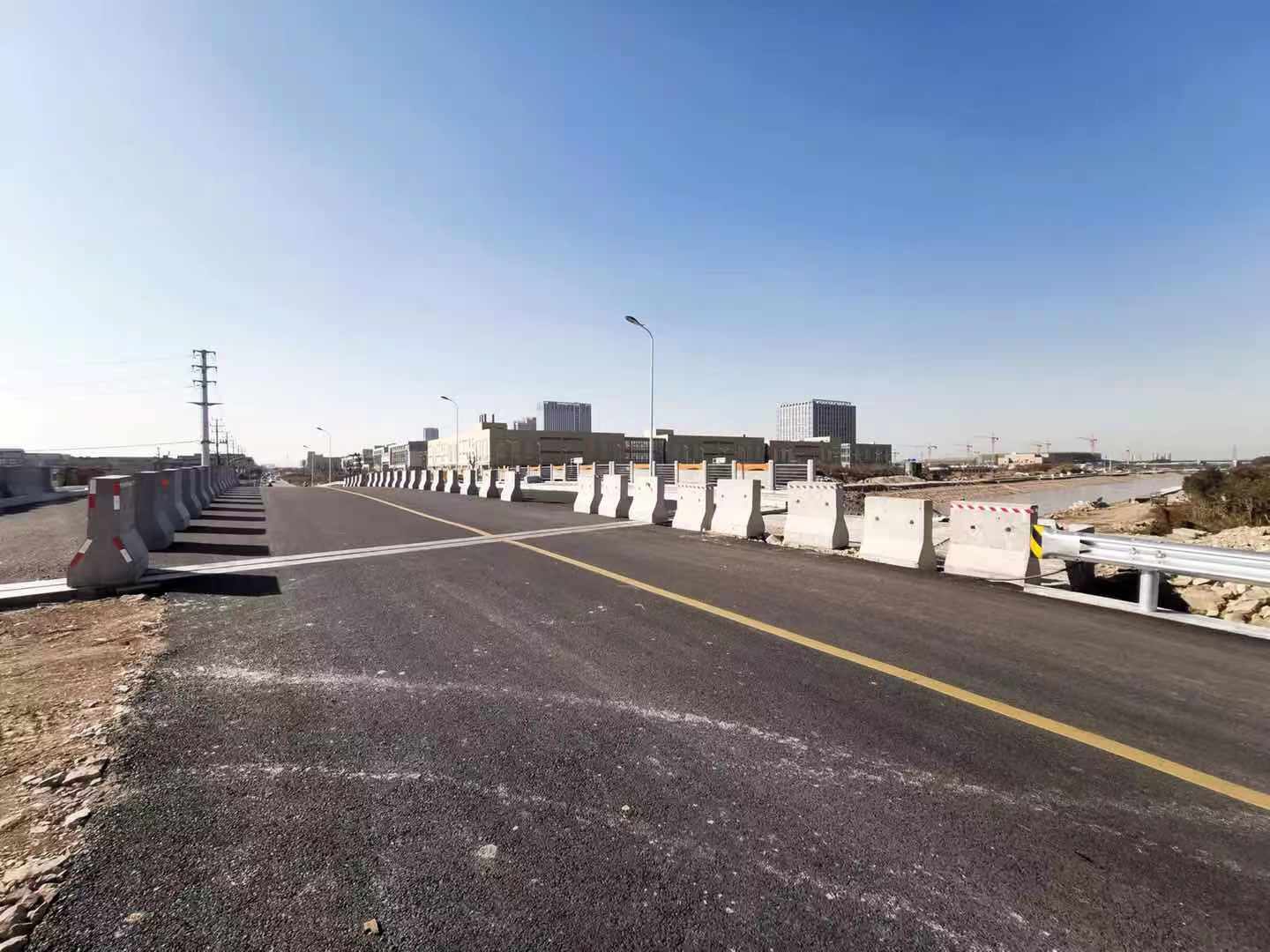

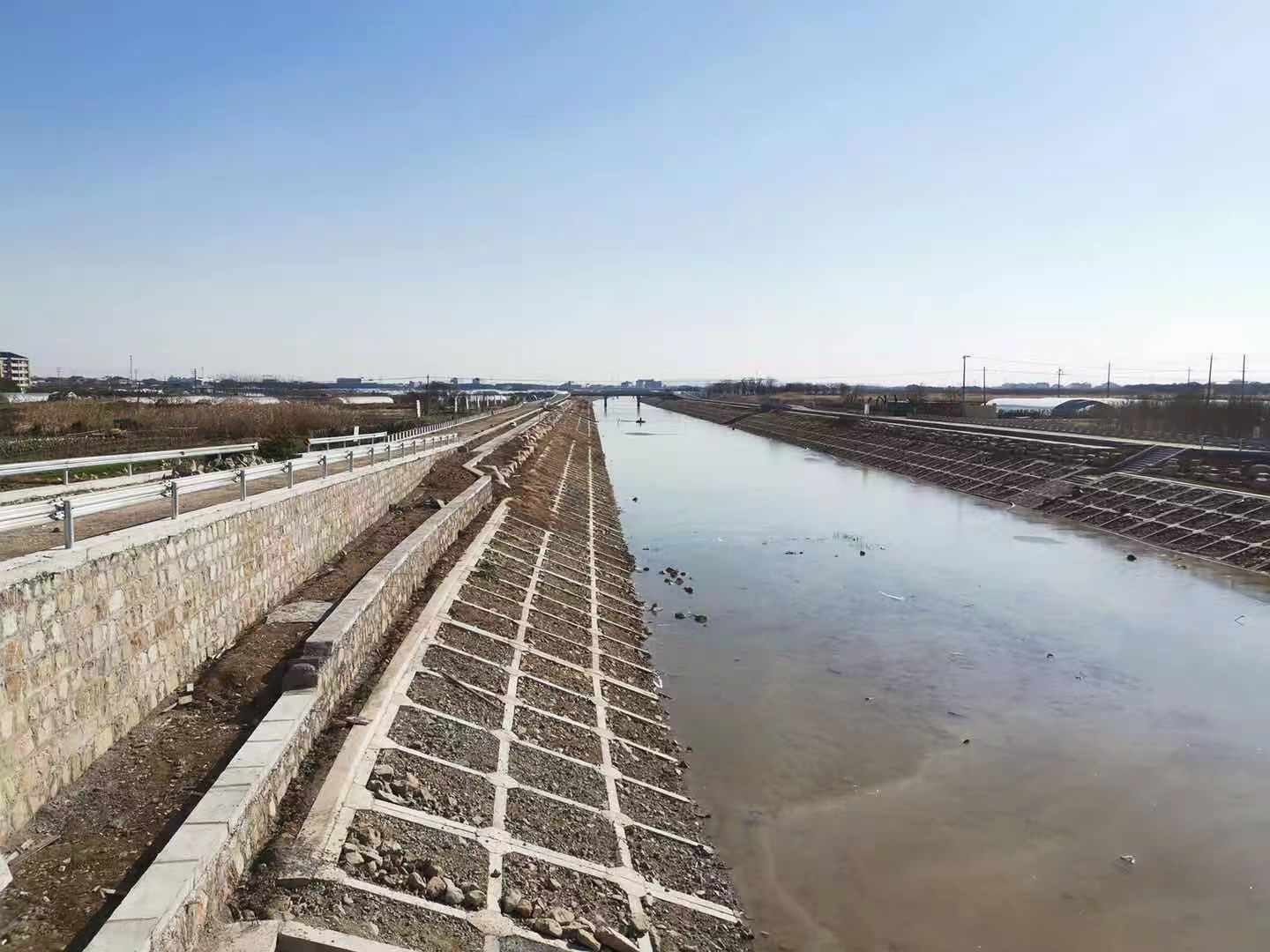

截止12月底,進場道路填筑累計完成15900米,占合同工程量的100%;河道土方疏浚累計完成約122.0萬方,占合同工程量的97.8%;護岸累計完成17307米,占合同工程量的94.7%;節制閘完成下部主體結構,金屬結構安裝完成,閘管理房完成框架及屋頂施工;西二環交通橋和馬潭南路交通橋完成橋板鋪裝澆筑,周勝線交通橋完成梁、柱澆筑;跨江橋11座完成蓋梁等下部結構澆筑,其中10座完成橋板鋪裝澆筑;其余機耕橋、箱涵、涵管等設施同步推進中。年度完成投資20024萬元,占年度投資計劃的111%,超額完成年度投資任務,累計完成投資50625萬元。
下步指揮部緊抓“2021年汛前完成水下部分通水和年前基本完成工程建設”兩大任務,突出節點工程施工,強化施工現場管理,倒排時序、攻堅克難,爭取2020年前完成部分水下部分通水,基本解決坎墩西段的排澇問題。
